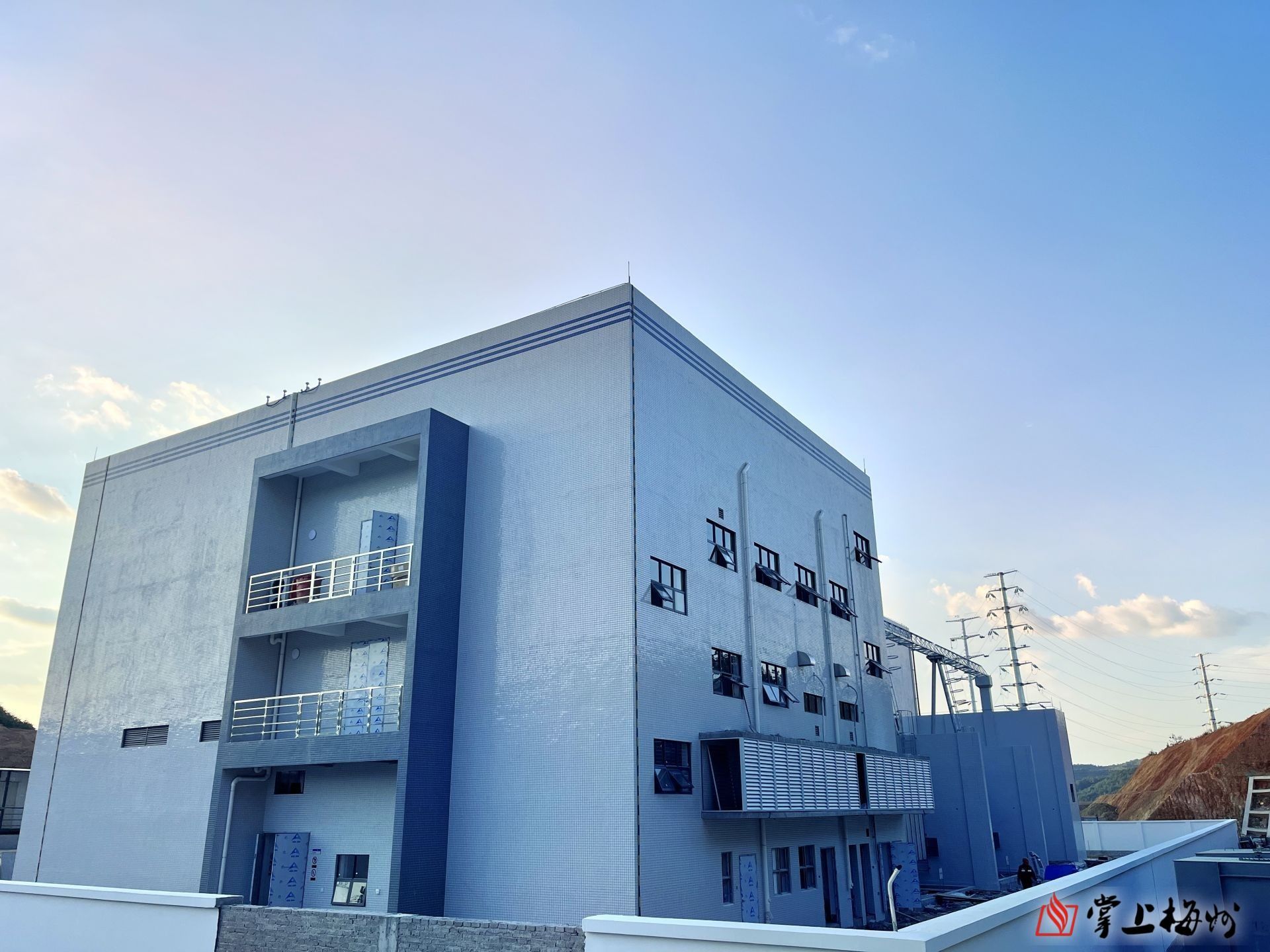

110千伏龙坑变电站。
掌上梅州讯 9月30日,梅州首座GIS智能变电站——110千伏龙坑变电站在广东梅州经济开发区顺利投产。项目建设仅历时7个多月,其间遭遇强降雨、多轮台风等影响工期的不利因素,其规模速度创造了梅州电网同类工程建设新记录,再次彰显了“梅州速度”。
龙坑变电站站址位于梅江区三角镇东升村广东梅州经济开发区内,是梅州首座GIS智能变电站。相对传统变电站而言,GIS智能变电站具有占地面积小、安全稳定性高、设备维护量小、供电可靠性高等优点。同时,该变电站能够自动完成信息采集、测量、控制、保护、检测等功能,实现变电站的综合自动化及无人值守,在减少运营成本的同时,极大提高供电能力和安全运行水平。
据了解,龙坑变电站是110千伏东城输变电工程的重要组成部分,新增变电容量12.6万千伏安,将进一步满足广东梅州经济开发区盈华科技、博敏电子等龙头企业用电负荷增加的需要,有效推动工业园及其附近片区电网结构更趋合理,供电更加安全、稳定和高效,为梅州制造业高质量发展提供更加有效的电力保障,助力苏区融湾先行区建设。

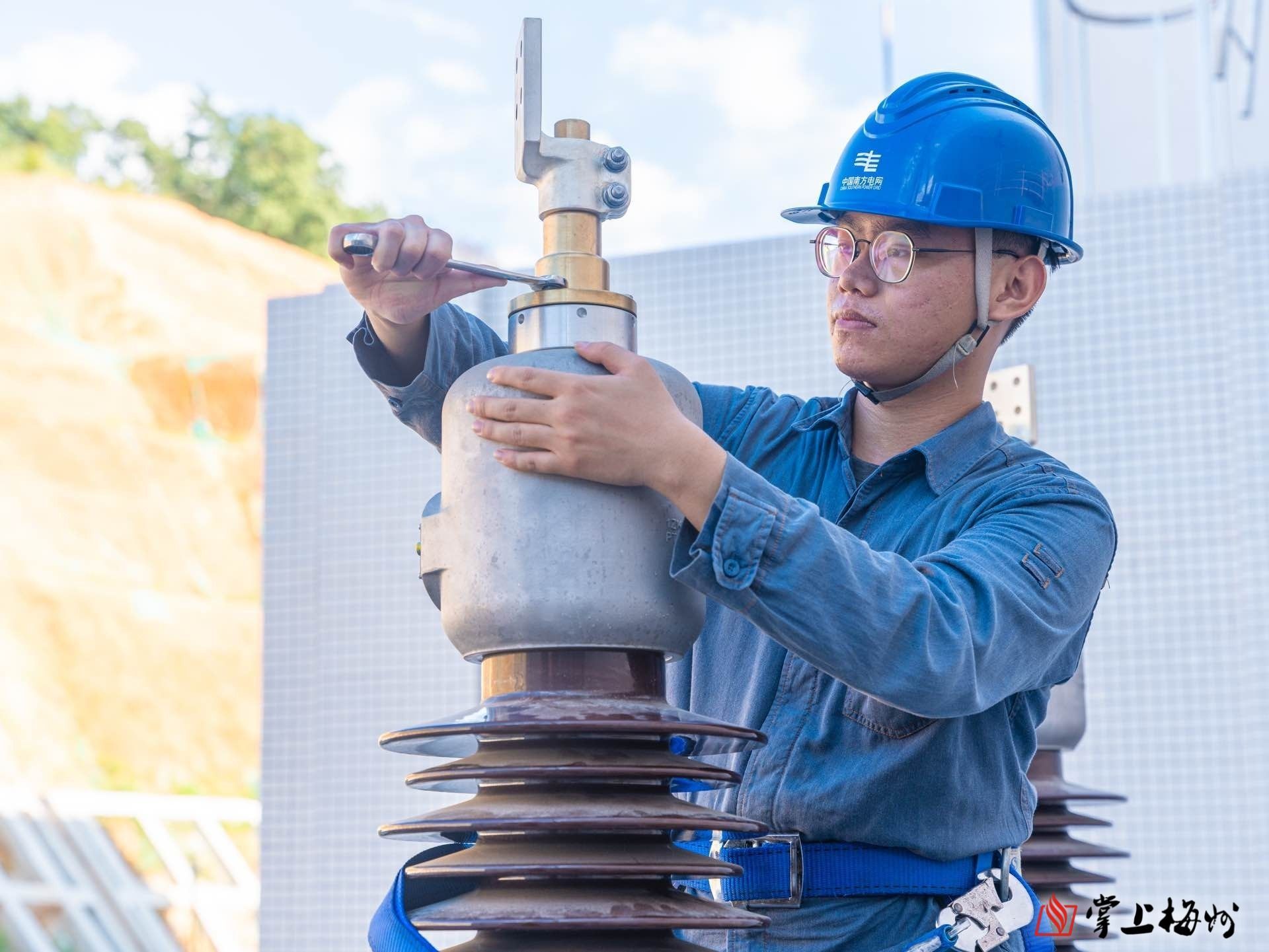

9月25日,在梅州局110千伏龙坑变电站建设现场,南方电网广东梅州供电局工作人员进行保护设备调试工作。(徐子兴 摄)

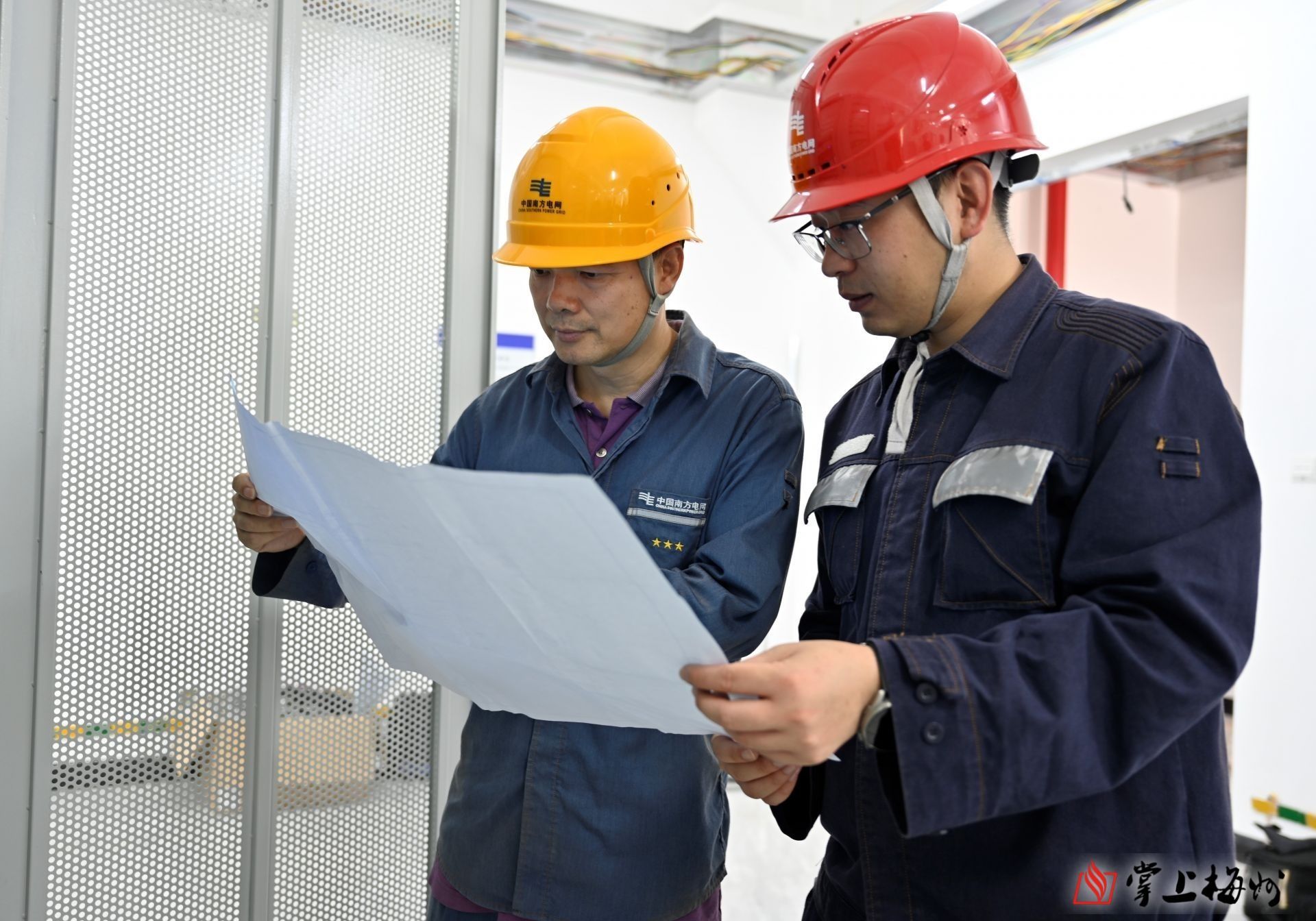

9月25日,在梅州局110千伏龙坑变电站建设现场,南方电网广东梅州供电局工作人员开展设备验收。(徐子兴 摄)
9月25日,在梅州局110千伏龙坑变电站建设现场,南方电网广东梅州供电局工作人员开展设备验收。(徐子兴 摄)
110千伏东城输变电工程作为梅州市的重点项目,质量要求高、建设工期短,项目任务艰巨。为确保工程高质量、按期投产,南方电网广东梅州供电局以“等不得”的紧迫感、“慢不得”的危机感冲刺工程建设,加大管理投入,提前分析对工程面临的各种客观因素及存在困难,分阶段制定工程实施举措。特别是自3月中旬以来,梅州进入了雨季,“包月式”降雨、高温天气、多轮强台风影响等多重不利因素,给项目推进带来了前所未有的挑战。“我们抓住一切可施工的时间加快建设,不断增加施工力量,8月21日开始,日平均施工人员就达百人。进入9月中旬后,这个数据增加到了180人以上,‘三班倒’连续作战,全力以赴工程建设。”负责110千伏东城输变电工程的项目经理蓝维清说,龙坑变电站投产后,他们将继续抓牢“严细实”工作作风,确保高效推动整个输变电工程全部投产完成。

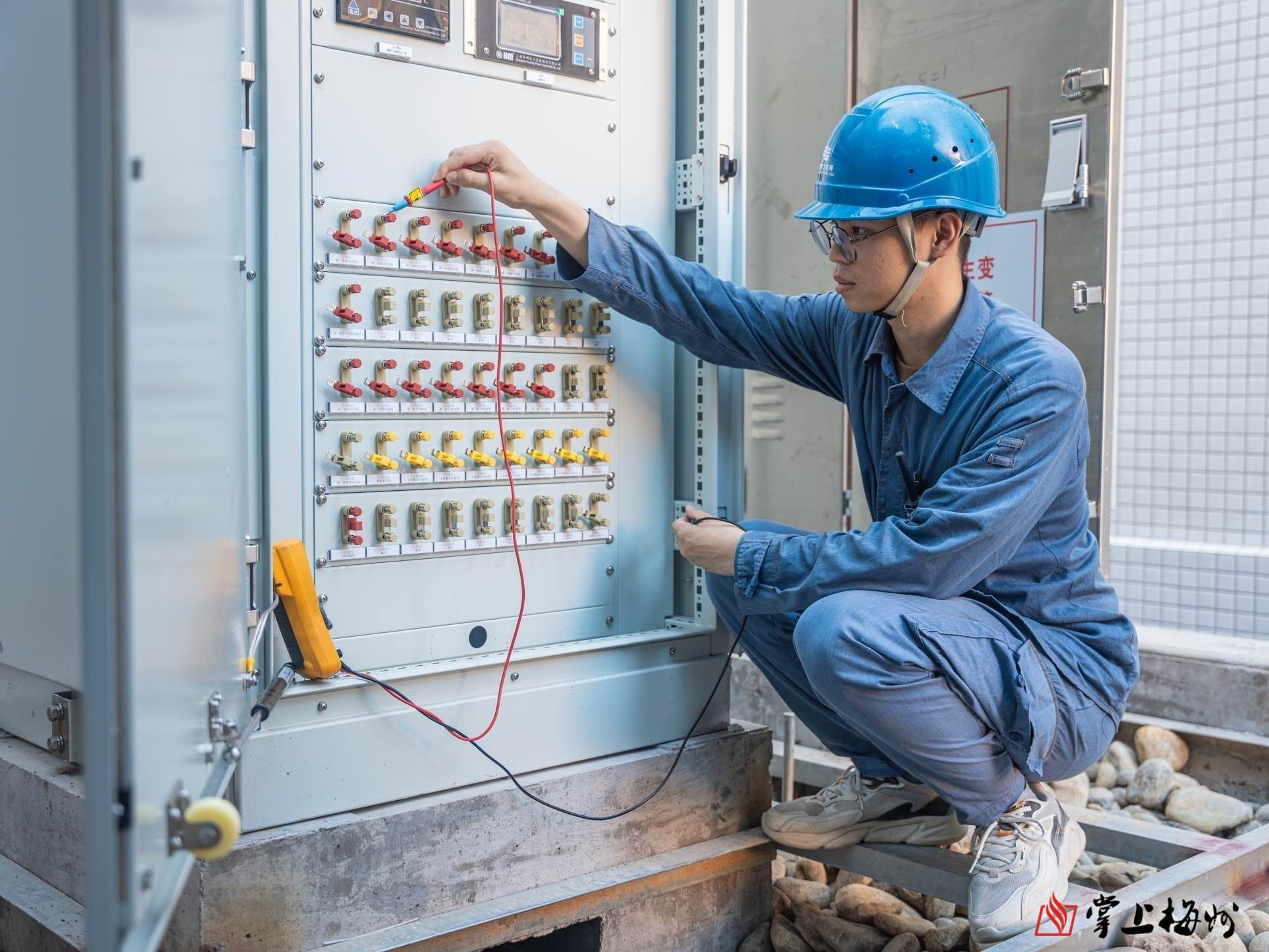

在梅州局110千伏龙坑变电站建设现场,南方电网广东梅州供电局工作人员进行投产前的工作准备。(郭丽燕 摄)
接下来,梅州供电局将紧紧围绕市委市政府“产业兴市”战略部署,结合梅州新能源井喷式发展趋势,在“两区三环两链”的基础上,提档谋划构建“三核八环”目标网架项目。深入推进220千伏塔下、双安、城东、华城输变电工程等一批目标网架工程建设;全面开展城区110千伏罗乐、干才输变电工程等服务“打粮食”项目前期工作;持续跟进支撑地方重大能源工程、服务融湾交通枢纽及产业平台建设在内的项目进展情况;加快推进光伏、风电、储能等电源接入工程项目建设,补齐清洁能源消纳在局部区域“卡脖子”问题的短板,在保障能源安全的同时,有效支撑地方经济及新能源快速发展。
梅州日报记者:林德培
