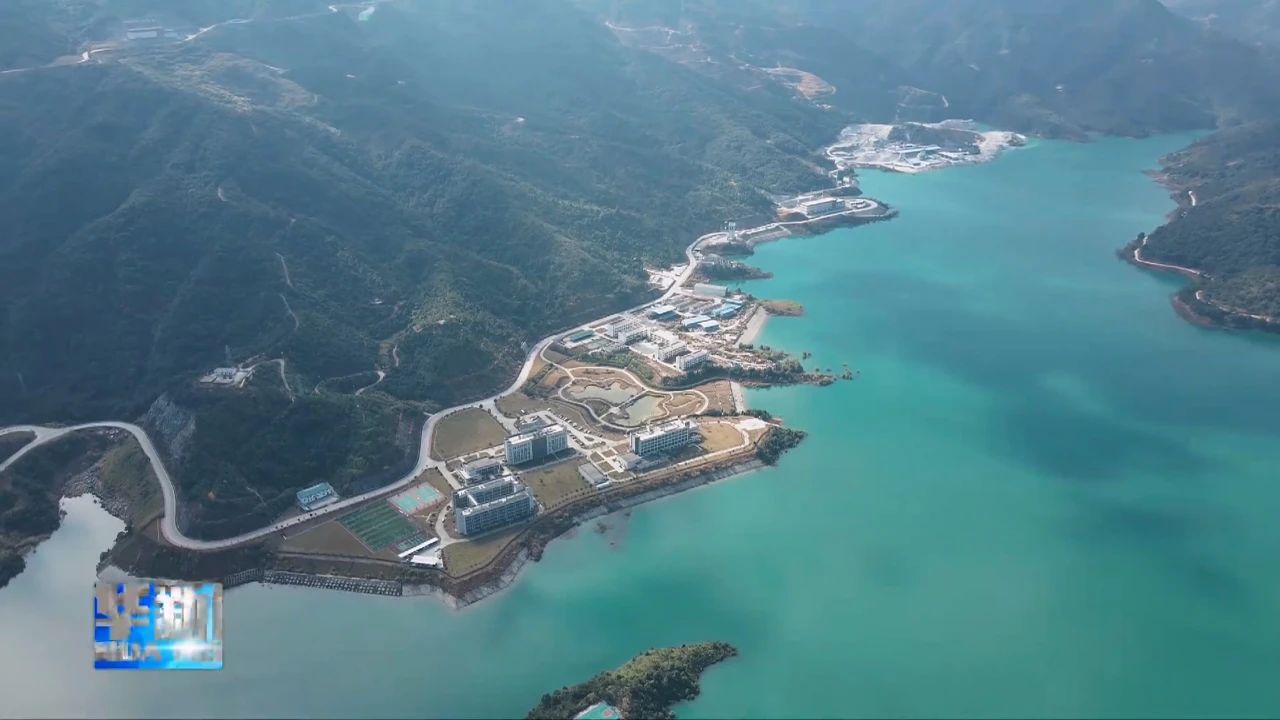

梅州抽水蓄能二期电站首台机组,首次发电工况并网一次成功!

近日,梅州抽水蓄能电站二期工程继以变频启动装置拖动抽水调相工况启动后,首次发电工况并网一次成功,机组顺利出力50兆瓦,运行15分钟后甩负荷停机。并网期间,机组状态控制佳,各系统运行稳,指标优良,标志梅蓄二期电站首台机组调试获重大进展。

据悉,该机组4月30日完成总装,利用上游水道充水时机优化流程,5月21日至25日完成CP工况调试,6月5日启动发电方向调试,9日并网成功。在工程建设、调试过程中,各方紧密协作、高效联动,创新推行阶段划分与流程优化,大幅提升调试效率,完成了机组过速、调速器空载等多项关键试验。
