梅州抽水蓄能电站二期工程引水系统充水一次成功

近日,梅州抽水蓄能电站二期项目迎来关键进展,引水系统充水成功,各水工建筑物及设备状态良好,试验数据平稳正常,这标志着“十四五”粤港澳大湾区首个抽水蓄能电站向全面投产发电迈出关键一步。

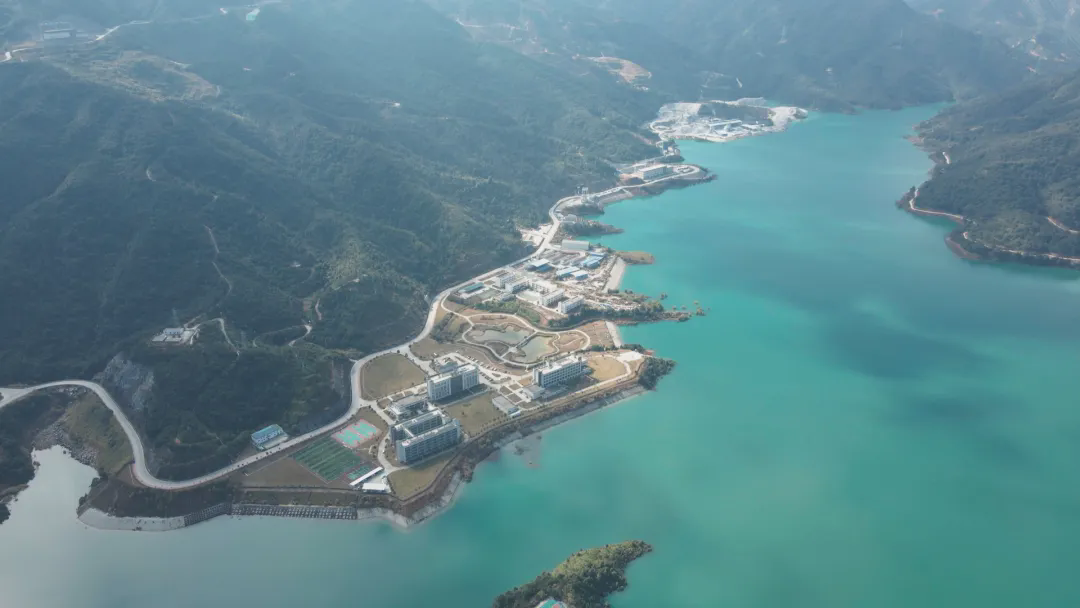

梅蓄二期引水系统总长约1581米,引水主洞衬砌混凝土直径10米。此次充水试验累计充水7.8万立方米,历时8天充水、3天保压。充水期间,梅蓄公司联合建管、运行等专业分公司紧密协作,有序开展水工巡视、设备巡检等工作,保障充水试验安全可控。目前,引水系统充水已顺利完成,设备运行良好,各项数据满足设计要求。

据悉,梅蓄二期引水系统工程于2022年9月开工,2025年5月完成充水,施工总工期33个月,工程优良率达98.2%。建设中,梅蓄项目团队组织各参建单位通过技术优化、强化组织、增加资源等举措,实现施工安全平稳、质量优良,输水发电系统施工效率达国内同类工程领先水平。

编辑:张晓珊

审核:

评论一下
评论 0人参与,0条评论
还没有评论,快来抢沙发吧!
最热评论
最新评论
已有0人参与,点击查看更多精彩评论
