“五一”小长假来临,重点项目梅州抽水蓄能电站建设现场,正呈现一派热火朝天的繁忙景象,400多名工人充分发扬“劳动最光荣”精神,日夜奋战在工地抢抓工期,全力以赴加快梅蓄项目二期工程建设,助力苏区高质量发展。

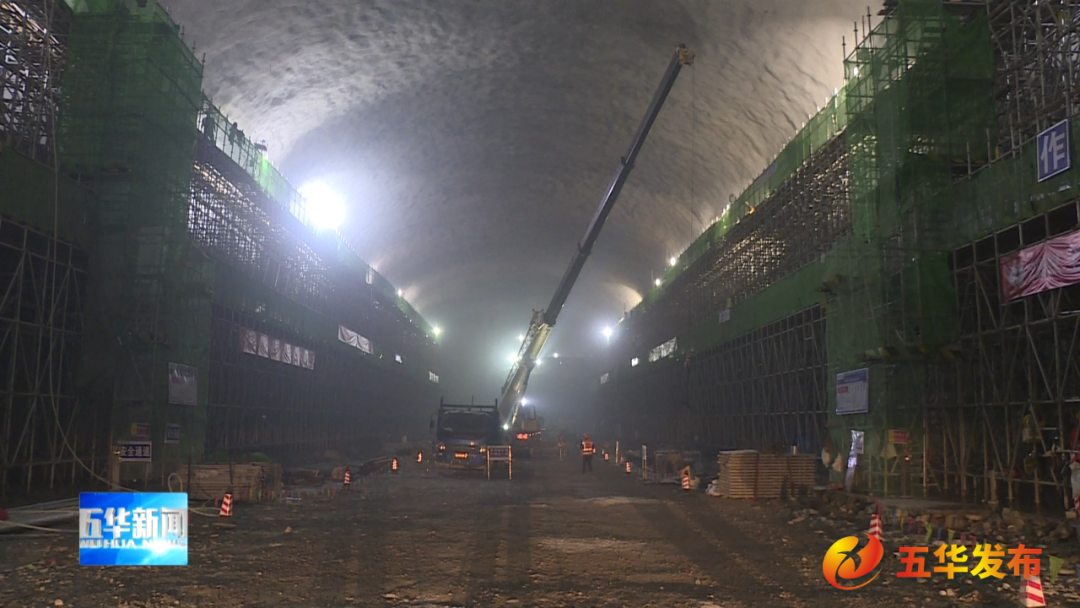

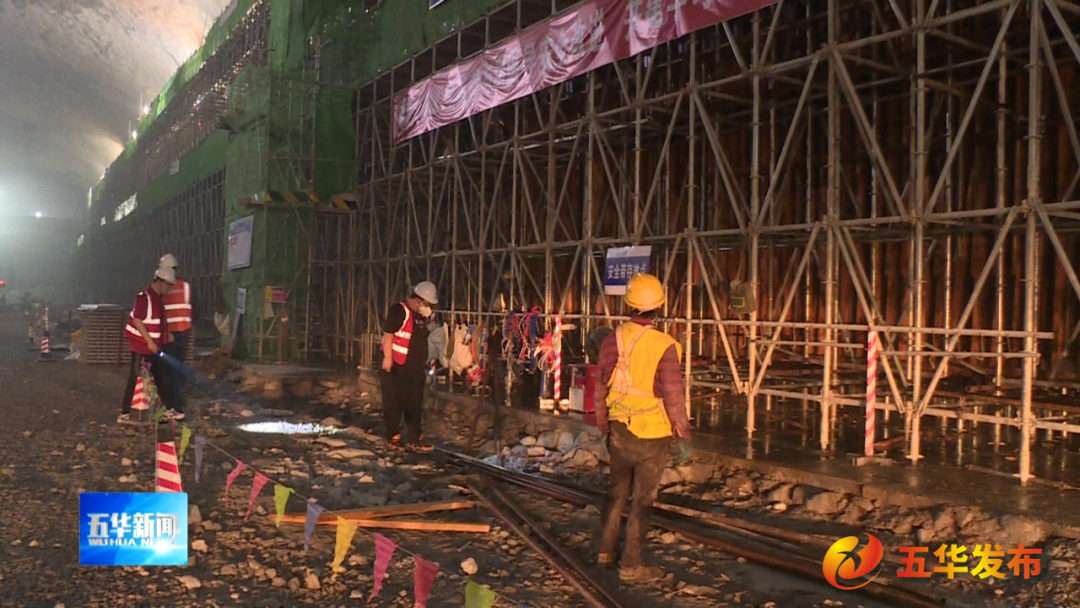

走进梅蓄项目二期建设现场,记者看到,大型机械马力全开、运输车辆穿梭不止,施工人员正操纵着各类机械设备,在完成岩壁吊车梁混凝土浇筑的基础上,为努力实现年底主厂房向机电安装标移交工作面打下一个坚实基础。
梅蓄项目部副总经理邬贤平说:“目前,进场交通洞全线顺利贯通,主厂房完成第三层开挖。同时,主机设备也正在进行水力设计和转轮开发,力争年底前,主要埋件到货安装。”

为保障项目如期顺利推进,梅蓄电站一方面通过加大施工资源投入,确保施工作业面饱和、工序无缝衔接;另一方面,还采取了多项技术创新优化措施,保证施工安全和质量。同时,成立了“梅蓄二期厂房开挖交面”党员突击队,充分发挥党员干部在工程建设重难点问题上勇担当、善攻坚的先锋模范作用,持续释放“党建+基建”强大效能。
梅蓄项目部副总经理邬贤平说:“下一步,对二期厂房继续开挖施工。年底前,启动引水系统、尾水系统施工,开始混凝土衬砌。计划2025年5月完成水道充水,6月首台机组投产发电,2025年年底二期工程全面建成投产。”
