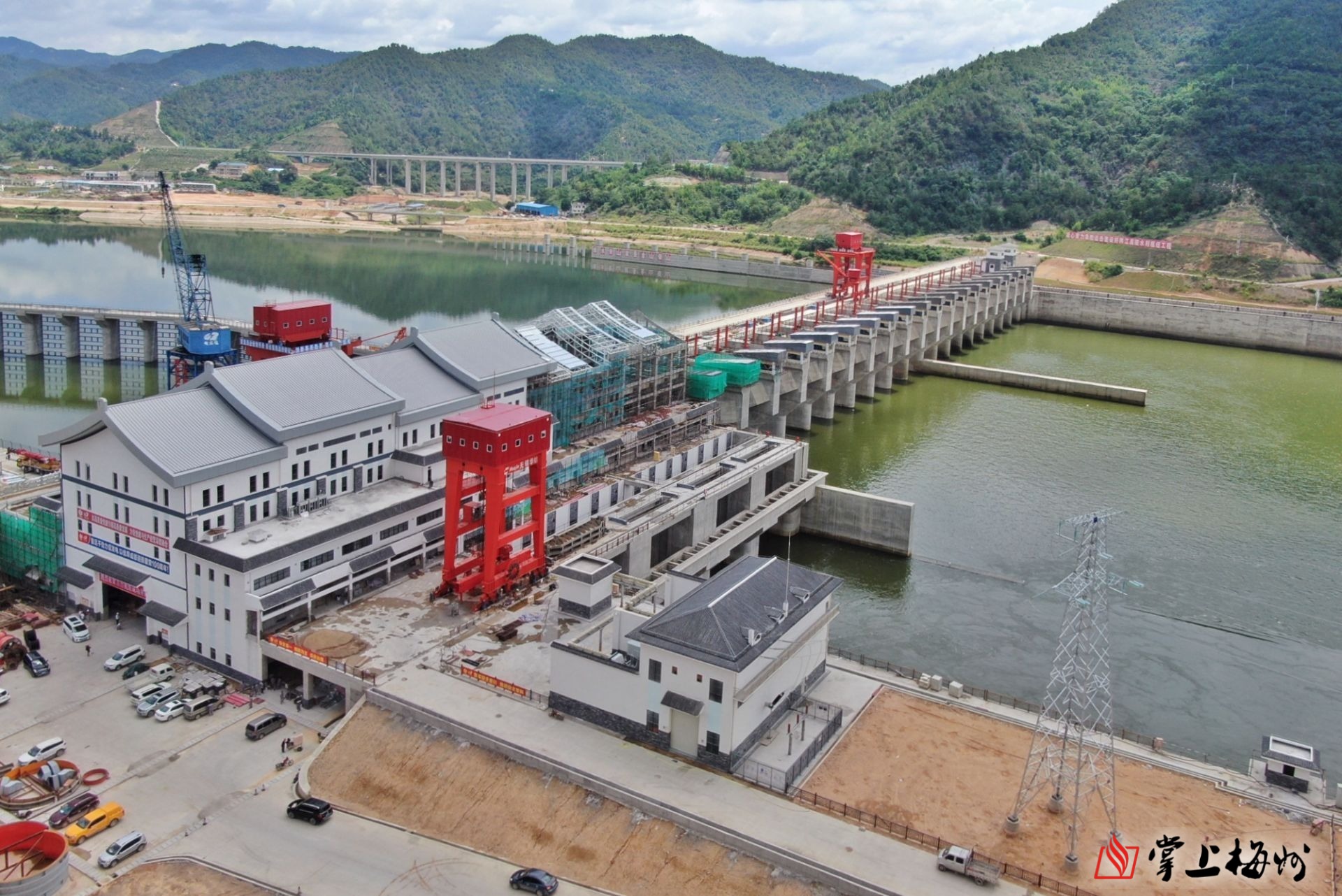

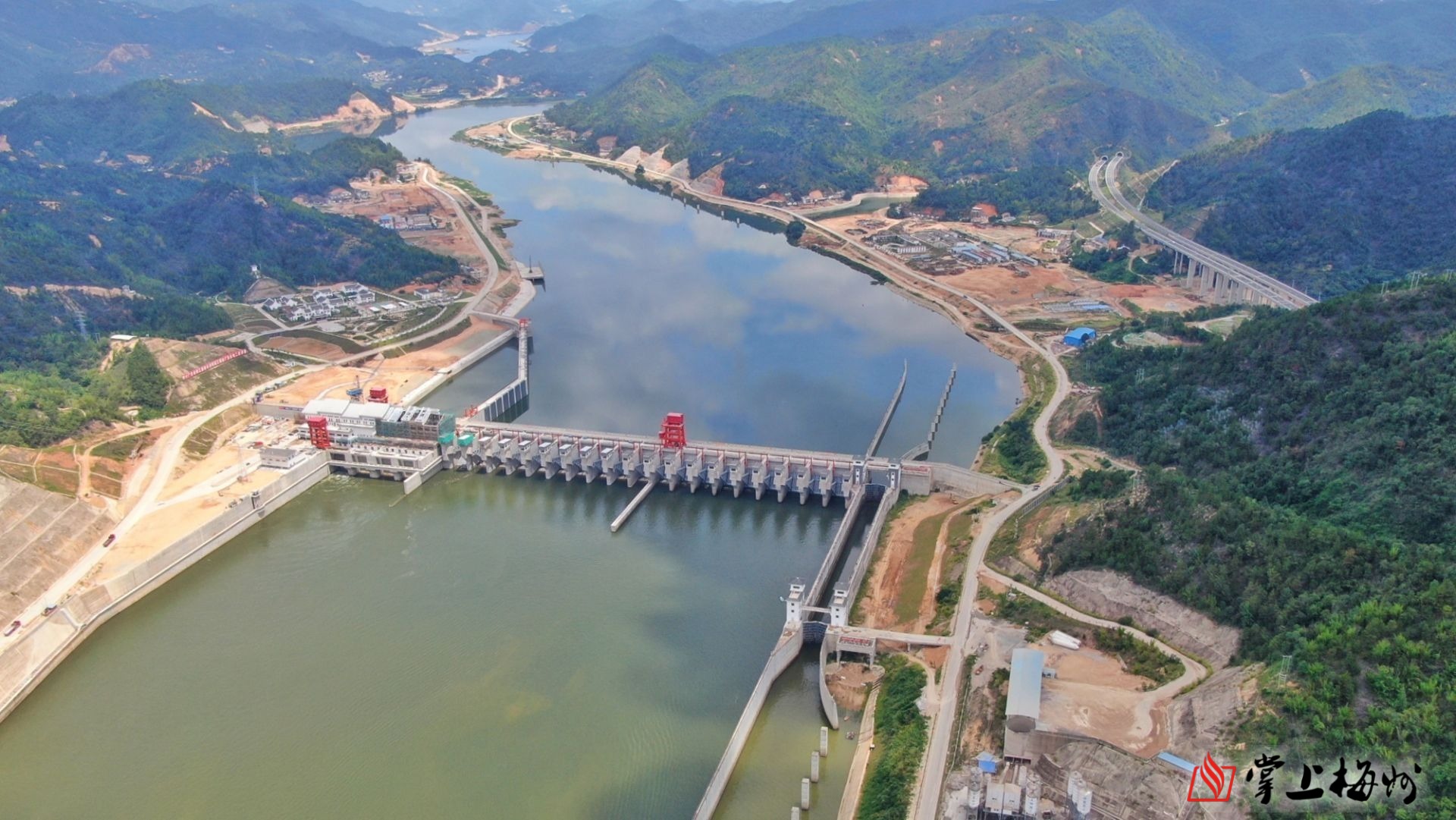

掌上梅州讯 6月18日上午,广东梅州高陂水利枢纽工程龙湖水电站首台机组正式投产发电,为建党100周年献礼。项目预计将于春节前实现全部4台机组投产发电的目标。
据了解,在2021年1月13日成功下闸蓄水后,为了争取早日投产发电、发挥效益,广东梅州高陂水利枢纽工程各参建单位克服了新冠肺炎疫情影响、原材料供应短缺、发电机组制造企业改制等多重困难,全力以赴推动工程建设。5月31日,龙湖水电站首台机组设备安装调试完毕,具备并网条件;6月10日,首台机组成功并入南方电网,在随后的72小时试运行中,主要设备和系统运行安全稳定,机组各项技术指标优良。6月18日,装机容量为25兆瓦的首台机组正式投产,对于保障生产生活用电,促进清洁能源开发具有重要意义。
广东梅州高陂水利枢纽工程是一宗以防洪、供水为主,兼顾发电、航运及生态效益等综合利用的大型水利枢纽工程。工程坝址位于大埔县高陂镇上游约5公里处的韩江干流上,坝址以上控制集雨面积达2.66万平方公里,水库正常蓄水位为38米,总库容为3.656亿m³,龙湖水电站装机容量为100兆瓦。

记者现场采访韩江高陂水利枢纽工程建设管理处总工程师黄先廉。(刘晓娟 摄)
从2015年10月至2021年6月中旬,工程累计完成投资约52.96亿元,占工程初设批复概算总投资59.19亿元的89.48%,预计春节前四台机组将全面投产发电。四台机组都投入运行后,预计平均每年提供约4亿千瓦时的电量,为梅州苏区加快振兴发展提供源源不断的“绿色动力”。
文:梅州日报记者 刘晓娟
通讯员:胡政韵
图片/视频:梅州日报记者 连志城
编辑:罗欢欢
